BAUSTELLEN-JAHRESAUSBLICK HELGOLANDKAI 2022: Neubau der Gleittafeln und Gleitleisten am Helgolandkai von März – September 2022

Bild: WTM Engineers



Helgoland, März 2022 – Zur Optimierung der betrieblichen Abläufe am Helgolandkai ist geplant, die an der Uferwand montierten Gleitleisten örtlich durch Gleittafeln zu ersetzen, um folgende Anforderungen zu erfüllen:

  • Herstellung einer ebenen Grundfläche für den Einsatz von Pneumatikfendern
  • Herstellung einer ebenen Grundfläche und Schutz der Kajenkonstruktion für das Pushen der Crew-Boote der Offshore-Windpark-Betreiber.

„Pushen“ meint ein kontinuierliches Anfahren mit dem Bug gegen die Kaje für Materialumschlag und Personalüberstieg.

Zudem ist vorgesehen, zahlreiche beschädigte Gleitleisten durch neue Gleitleisten zu ersetzen, örtlich Betonabplatzungen an Stahlbeton-Fertigteilen instand zu setzen, eine zusätzliche Haltering-Konstruktion herzustellen und Farbmarkierungen aufzubringen.

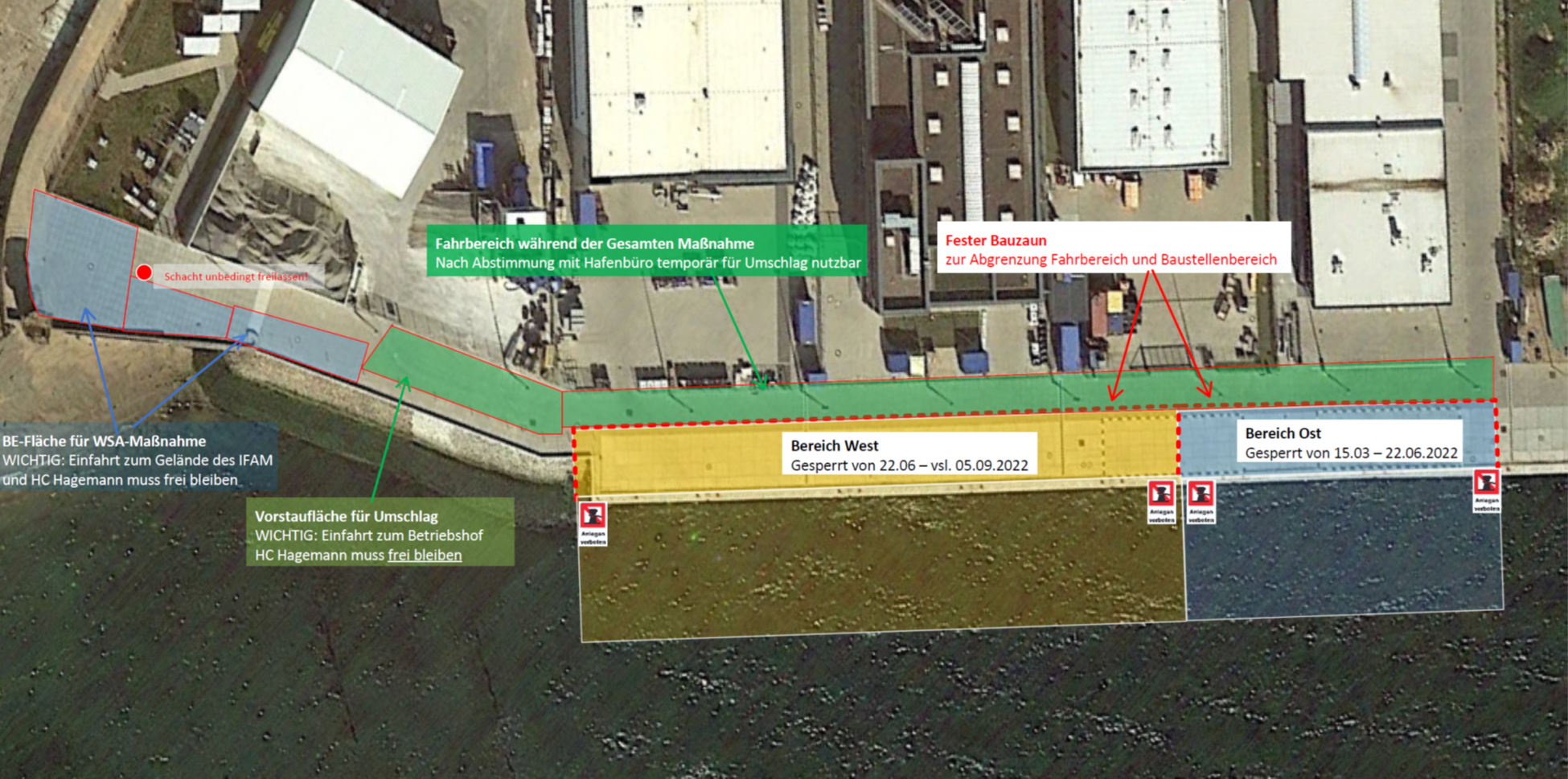

Die Arbeiten finden in zwei Bauabschnitten statt:

  • Ostseite: 15.03.-22.06.2022
  • Westseite: 22.06.-01.09.2022

Während dieser Zeiträume ist der jeweilige Abschnitt für den Umschlag gesperrt. Das Baufeld ist dann abgezäunt.

Ausweichflächen für die Personenanlandung und den Frachtumschlag werden durch die Hafenbüros der Gemeinde Helgoland in Abstimmung mit dem Wasserstraßen- und Schifffahrtsamt vergeben.

Hinweise zur Maßnahme:

  • Die Arbeiten werden in einen östlichen Teil, Station 65-105 (15.03 – 22.06.2022) und einen westlichen Teil, Station 105-175 (22.06 – vsl. 31.08.2022) aufgeteilt. Die Arbeiten finden also nacheinander statt! Der jeweils nicht in Bearbeitung befindliche Bereich ist grundsätzlich weiterhin nutzbar!
  • Die Arbeitsbereiche werden jeweils durch einen Bauzaun abgesperrt, sodass ein Zugang zur Baustelle erschwert wird.
  • Nördlich der Arbeitsbereiche verbleibt ein mindestens 10m breiter Fahrweg entlang des gesamten Helgolandkais, der in Abstimmung mit dem Hafenbüro auch temporär genutzt werden kann.
  • Vor dem Betriebsgelände der Fa. HC Hagemann kann der öffentliche Bereich nach Abstimmung mit dem Hafenbüro als Vorstaufläche genutzt werden. Es muss aber zu jeder Zeit ein freier Fahrweg auf das Betriebsgelände ermöglicht werden.
  • Die Bereiche rund um das Südhafenterminal werden nicht für Baustelleneinrichtungsflächen o.Ä. benötigt. Diese können weiterhin für den Frachtumschlag und Personentransporte (Taxi) genutzt werden.
  • Falls es erforderlich ist, kann nach Absprache mit dem Hafenbüro ein Frachtumschlag oder Personenumschlag auch in den anderen gemeindlichen Häfen stattfinden. Die Betroffenen mögen bitte selbständig auf das gemeindliche Hafenbüro zugehen und eine solche Nutzung abstimmen.
